【建筑许可指标】关于进一步加强电缆桥架防火封堵质量管理的通知

时间:2024年01月03日 15:27 来源:荣成市住建局 浏览次数:

各建设、设计、施工、监理单位:

近年来,电气火灾频发,据统计火灾事故中电气火灾占比高达50.4%,全国各地相继发生因电缆井内配电箱电气线路故障、主电缆与进配电箱分支线路的穿刺线夹连接处电气线路故障、线路损伤且老化等引发的较大火灾事故,事故调查均表明建筑竖向管井未封堵或封堵不严,火灾顺势蔓延,造成人员伤亡和社会不良影响。为深刻吸取火灾事故教训,保障人民群众生命财产安全,现就加强房屋建筑电缆井封堵质量有关事项通知如下:

一、标准依据

房屋建筑电缆井防火封堵应符合:

《建筑设计防火规范》(GB50016-2014)(2018年版)第6.2.9条;

《建筑防火封堵应用技术标准》GB_T51410—2020 第5.3章;

《低压配电设计规范》(GB50054-2011)第7.1.5条;

《建筑电气工程施工质量验收规范》(GB50303-2015)第11章;

《电缆防火阻燃设计与施工》(06D105)的相关规定。

二、标准要求

(一)常见电缆桥架穿楼板孔洞防火封堵措施(4种)

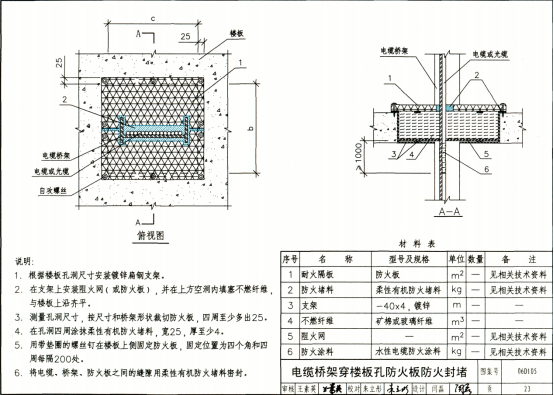

1、电缆桥架穿楼板孔防火板防火封堵(图示详见《电缆防火阻燃设计与施工》P23)

(1)根据楼板孔洞尺寸安装镀锌扁钢支架。

(2)在支架上安装阻火网(或防火板),并在上方空洞内填塞不燃纤维,与楼板上沿齐平。

(3)测量孔洞尺寸,按尺寸和桥架形状裁切防火板,四周至少多出25mm。

(4)在孔洞四周涂抹柔性有机防火堵料,宽25mm,厚至少4mm。

(5)用带垫圈的螺丝钉在楼板上侧固定防火板,固定位置为四个角和四周每隔200mm处。

(6)将电缆、桥架、防火板之间的缝隙用柔性有机防火堵料密封。

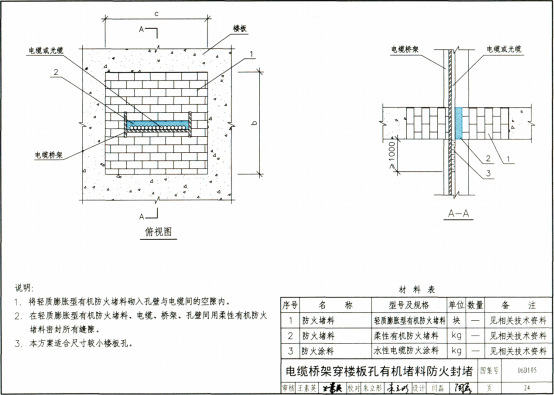

2、电缆桥架穿楼板孔无机堵料防火封堵(图示详见《电缆防火阻燃设计与施工》P25)

(1)将耐水型无机防火堵料和水按一定比例均匀混合。

(2)当孔洞单边尺寸小于等于600,可直接在楼板上下两侧用木板支模,将耐水型无机防火堵料紧密填入孔洞;当孔口尺寸各边均大于600时,孔口下边宜加设永久支撑或植筋。

(3)安装耐水型无机防火堵料的过程中在电缆侧留出一个孔洞用于填塞不燃纤维。

(4)48h后拆模,再用耐水型无机防火堵料修整表面,使之平整光滑。

(5)在电缆间、电缆与桥架间涂防火堵料。在预留的孔洞内填塞不燃纤维,并在楼板上侧填塞防火堵料,厚度至少为15mm。

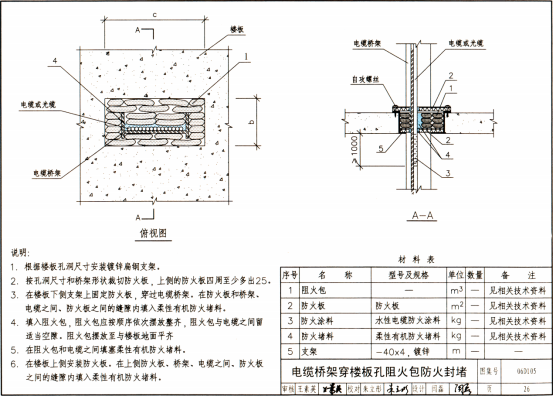

3、电缆桥架穿楼板孔防火包防火封堵(图示详见《电缆防火阻燃设计与施工》P26)

(1)根据楼板孔洞尺寸安装镀锌扁钢支架。

(2)按孔洞尺寸和桥架形状裁切防火板,上侧的防火板四周至少多出25mm。

(3)在楼板下侧支架上固定防火板,穿过电缆桥架。在防火板和桥架、电缆之间、防火板之间的缝隙内填入柔性有机防火堵料。

(4)填入阻火包,阻火包应按顺序依次摆放整齐,阻火包与电缆之间留适当空隙。阻火包摆放至与楼板地面平齐。

(5)在阻火包和电缆之间填塞柔性有机防火堵料。

(6)在楼板上侧安装防火板。在上侧防火板、桥架、电缆之间、防火板之间的缝隙内填入柔性有机防火堵料。

4、电缆桥架穿楼板孔有机堵料防火封堵(图示详见《电缆防火阻燃设计与施工》P24)

(1)将轻质膨胀型有机防火堵料砌入孔壁与电缆间的空隙内。

(2)在轻质膨胀型有机防火堵料、电缆、桥架、孔壁间用柔性有机防火堵料密封所有缝隙。

(3)本方案适合尺寸较小楼板孔。

(二)常见电缆桥架穿墙孔洞防火封堵措施(4种)

1、电缆桥架穿墙孔防火板防火封堵(图示详见《电缆防火阻燃设计与施工》P19)

(1)根据孔洞尺寸和桥架形状裁切出两块防火板,四周至少多出25mm。

(2)在孔洞四周涂抹柔性有机防火堵料,宽25mm,厚至少4mm。

(3)用带垫圈的螺丝钉固定防火板,固定位置为四个角和四周每隔200mm处。

(4)电缆、桥架、防火板之间的缝隙用柔性有机防火堵料密封。

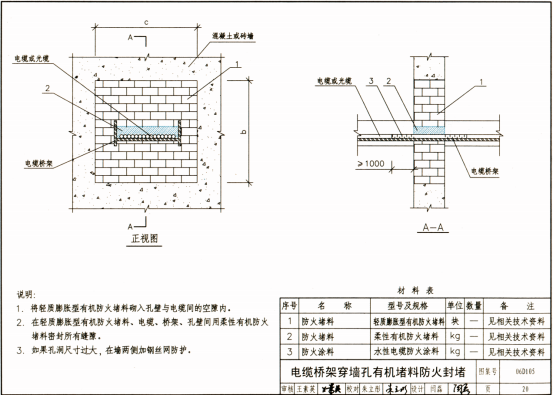

2、电缆桥架穿墙孔有机堵料防火封堵(图示详见《电缆防火阻燃设计与施工》P20)

(1)将轻质膨胀型有机防火堵料砌入孔壁与电缆间的空隙内。

(2)在轻质膨胀型有机防火堵料、电缆、桥架、孔壁间用柔性有机防火堵料密封所有缝隙。

(3)如果孔洞尺寸过大,在墙两侧加钢丝网防护。

3、电缆桥架穿墙孔无机堵料防火封堵(图示详见《电缆防火阻燃设计与施工》P21)

(1)将速固型无机防火堵料和水按一定的比例均匀混合。

(2)在墙两侧用木板支模,用铲刀将速固型无机防火堵料紧密填入孔洞。在电缆上方留出一个孔洞用于填塞不燃纤维,孔洞尺寸由设计确定。

(3)24h后拆模,再用速固型无机防火堵料修整表面,使之平整光滑。

(4)在电缆间、电缆与桥架间用柔性有机防火堵料密封。

(5)在预留的孔洞内填塞不燃纤维,并在两侧涂塞柔性有机防火堵料,厚度至少为15mm。

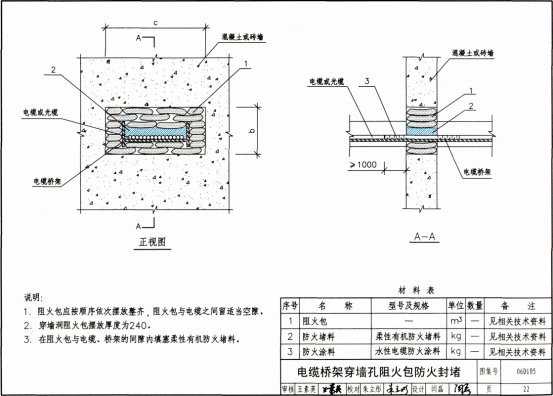

4、电缆桥架穿墙孔阻火包防火封堵(图示详见《电缆防火阻燃设计与施工》P22)

(1)阻火包应按顺序依次摆放整齐,阻火包与电缆之间留适当空隙。

(2)穿墙洞阻火包摆放厚度为240mm。

(3)在阻火包与电缆、桥架的间隙内填塞柔性有机防火堵料。

三、落实责任

(一)建设单位。建设单位不得明示或者暗示设计单位、施工单位违反有关标准、规范进行防火封堵设计、施工。防火封堵施工完成后,建设单位要组织有关参建单位进行专项工程验收,未经专项验收或验收不合格的工程,不得组织竣工验收。

(二)设计单位。设计单位进行防火封堵相关设计时,要遵守国家和地方有关规范、规程、标准图集及有关规定,必要时提供防火封堵相关做法。

(三)施工单位(施工总包单位和分包单位)

1、制定施工方案。建筑施工总承包单位要加强对防火封堵的管理,尤其电缆井桥架穿楼板处,施工前要制定防火封堵施工方案和保证施工质量的措施,并经建设单位、监理单位审查认可后,方可组织施工。

2、做好技术交底。施工总包单位或分包单位应有相对稳定的施工队伍和技术人员,施工前要对施工队伍进行防火封堵技术交底,明白流程及要求后方可施工。

3、严把材料进场。防火封堵材料进场应有产品合格证书和性能检测报告,材料品种、规格、性能等应符合现行国家产品标准和设计要求。

4、完善施工资料。认真填写防火封堵施工过程检查记录,完工后经建设单位、监理单位查验合格后填写防火封堵隐蔽工程质量验收记录。

(四)监理单位。工程监理单位应审核防火封堵施工方案、质量保证措施,使用批次建筑防火封堵材料的产品合格证以及材料检测报告,按有关规定对防火封堵材料进行检查验收。如发现不合格的材料或施工单位不按标准规范以及施工方案进行施工的,及时下达监理通知单,情节严重的,要责令停止施工,并书面报告建设单位。着重加强电缆井桥架防火封堵的过程监管,隐蔽验收时留存影像资料。

四、重点验收

根据《山东省建设工程消防验收技术导则》续表A.6防火分隔、防烟分隔,竖向管道井、电缆井应在每层楼板处防火封堵的重要程度为A项,验收时建工中心将把防火封堵作为作为防火分隔检查的重点。对防火封堵不满足设计规范要求的项目,出具不合格意见书,情节严重的依据《建设工程质量管理条例》予以处罚。
